Được đầu tư 1,4 tỷ USD, nhà máy điện khí LNG đầu tiên tại Việt Nam sẽ vận hành trong 1 tháng nữa

EVNNPT đang gấp rút chỉ đạo các đơn vị liên quan đẩy nhanh tiến độ cụm dự án truyền tải giải tỏa công suất nhà máy điện Nhơn Trạch 3 và 4 tại Đồng Nai. Mục tiêu hoàn thành đúng tiến độ, đưa vào vận hành nhà máy điện Nhơn Trạch 3 vào vận hành trong tháng 6/2025.

Ngày 7/5, ông Bùi Văn Kiên - Phó Tổng Giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Trưởng Ban Chỉ đạo điều hành các dự án giải tỏa công suất nhà máy điện Nhơn Trạch 3 và 4 đã chủ trì cuộc họp rà soát tiến độ thực hiện các dự án truyền tải liên quan.

Cụm dự án này có ý nghĩa quan trọng trong việc đảm bảo truyền tải công suất từ nhà máy điện Nhơn Trạch 3 và 4, tăng cường liên kết lưới điện khu vực phía Nam, nhất là tại tỉnh Đồng Nai. Khi hoàn thành, các dự án sẽ góp phần bảo đảm an ninh năng lượng và tăng nguồn thu cho địa phương.

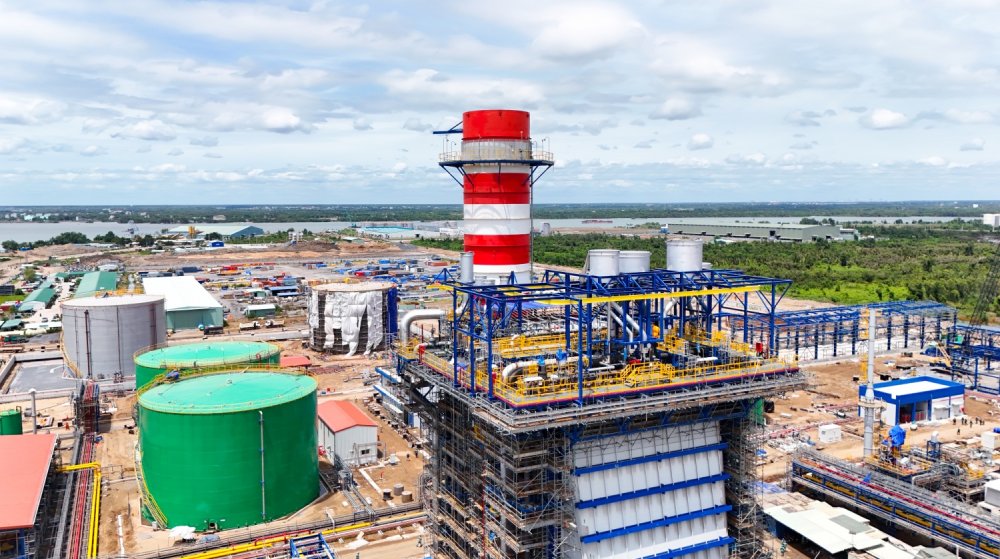

Nhà máy điện Nhơn Trạch 3 và 4 được xây dựng tại xã Phước Khánh, huyện Nhơn Trạch, tỉnh Đồng Nai

Được biết, nhà máy điện Nhơn Trạch 3 và 4 được xây dựng tại xã Phước Khánh, huyện Nhơn Trạch, tỉnh Đồng Nai. Đây là dự án nhiệt điện sử dụng nhiên liệu khí LNG đầu tiên tại Việt Nam. Nhà máy có quy mô công suất 1.500MW, tổng mức đầu tư 1,4 tỷ USD.

Tại cuộc họp, Ban Quản lý dự án Truyền tải điện (NPTPMB) - đơn vị phụ trách dự án đường dây 220kV Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái cho biết, công trình đang trong giai đoạn thi công móng, dựng cột. Tuy nhiên, dự án gặp vướng mắc do chưa có đơn giá đất và phương án bồi thường. Mục tiêu hoàn thành vào quý 2/2025.

Ban Quản lý dự án các công trình điện miền Nam (SPMB) cho biết, dự án đường dây 500kV Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè đã đóng điện cuối năm 2024. Trong khi đó, dự án đường dây 220kV Nhơn Trạch 3 - TBA 500kV Long Thành dự kiến hoàn thành quý 4/2025.

Dự án đường dây 220kV TBA 500kV Long Thành - Khu Công nghệ cao đang làm thủ tục khởi công quý 4/2026, đóng điện quý 4/2027. Dự án Trạm biến áp 220kV KCN Nhơn Trạch và đấu nối đang triển khai thi công, phấn đấu hoàn thành trong quý 4/2025.

Lãnh đạo EVNNPT ghi nhận nỗ lực của các đơn vị trên trong thời gian qua, đồng thời yêu cầu tiếp tục phối hợp chặt chẽ với địa phương, xử lý dứt điểm các vướng mắc về giải phóng mặt bằng, tổ chức thi công cuốn chiếu để kịp tiến độ phát điện thương mại của nhà máy điện Nhơn Trạch 3 trong tháng 6/2025 và Nhơn Trạch 4 vào tháng 8/2025.

Thiên An



Bình luận

Bài viết tương tự:

Gia Lai đẩy mạnh phát triển hạ tầng giao thông, mở đường đón làn sóng đầu tư mới

Gia Lai đẩy mạnh phát triển hạ tầng giao thông, mở đường đón làn sóng đầu tư mới

15:24 04/10/2025

Thời gian qua, Gia Lai đã trở thành điểm sáng thu hút đầu tư với dòng vốn lớn liên tục đổ về, góp phần thúc đẩy phát triển kinh tế - xã hội toàn diện. Hiện Gia Lai đang triển khai loạt dự án giao thông mới nhằm hoàn thiện hạ tầng, mở rộng quỹ đất và tạo điều kiện thuận lợi thu hút đầu tư.

Những ai đang muốn mua nhà đất tại Hà Tĩnh cần biết thông tin này

Những ai đang muốn mua nhà đất tại Hà Tĩnh cần biết thông tin này

14:17 04/10/2025

Trước diễn biến phức tạp của thị trường bất động sản trên địa bàn, Công an tỉnh Hà Tĩnh khuyến cáo người dân, nhà đầu tư trước quyết định giao dịch cần phải tìm hiểu rõ ràng về tính pháp lý của mảnh đất, người bán, thực trạng của đất muốn đầu tư, không chạy theo tâm lý đám đông dẫn tới bị các đối tượng lợi dụng thực hiện các hành vi lừa đảo.

Nhà ba thế hệ Phan Rang như phiến đá thiết kế đột phá trên đất ngã ba đón gió biển

Nhà ba thế hệ Phan Rang như phiến đá thiết kế đột phá trên đất ngã ba đón gió biển

11:46 04/10/2025

Nằm tại khu vực nhiều nắng nóng khô hạn khắc nghiệt, ngôi nhà này được kiến tạo như một phiến đá khổng lồ được nâng lên, tạo ra một ốc đảo mát lạnh bên dưới. Khám phá bí quyết thiết kế giúp ngôi nhà ba thế hệ này vượt qua cái nắng cháy da của Phan Rang như thế nào, và làm sao những giải pháp kiến trúc thụ động lại biến vật liệu địa phương thành lá chắn nhiệt hiệu quả nhất.

Loạn thu tiền cọc, thu tiền chênh nhà ở xã hội Bắc Ninh lập tức vào cuộc

Loạn thu tiền cọc, thu tiền chênh nhà ở xã hội Bắc Ninh lập tức vào cuộc

11:32 04/10/2025

Trước những thông tin phản ánh về việc “hứa hẹn, giữ căn, thu tiền cọc, thu tiền chênh” tại dự án Khu nhà ở xã hội số 02 (khu số 5, số 9, Khu đô thị phía Nam TP Bắc Giang cũ), Chủ tịch UBND tỉnh Bắc Ninh Vương Quốc Tuấn vừa có chỉ đạo nóng yêu cầu các sở, ngành, địa phương và chủ đầu tư vào cuộc quyết liệt, xử lý dứt điểm tình trạng này.

TIN XEM NHIỀU:

TIN MỚI:

DƯ LUẬN QUAN TÂM:

Quân khu 7 Online

Theo dõi chúng tôi tại:

Cơ quan chủ quản: Bộ Tư lệnh Quân khu 7

Giấy phép số 486/GP-BTTTT ngày 28/07/2021

© Báo Quân khu 7 điện tử giữ bản quyền nội dung trên website này.

Tòa soạn: 17/12 Hồ Văn Huê, phường Đức Nhuận, TP. Hồ Chí Minh

Tổng Biên tập: Đại tá Nguyễn Văn Bắc

Email: [email protected] | [email protected] | 1
